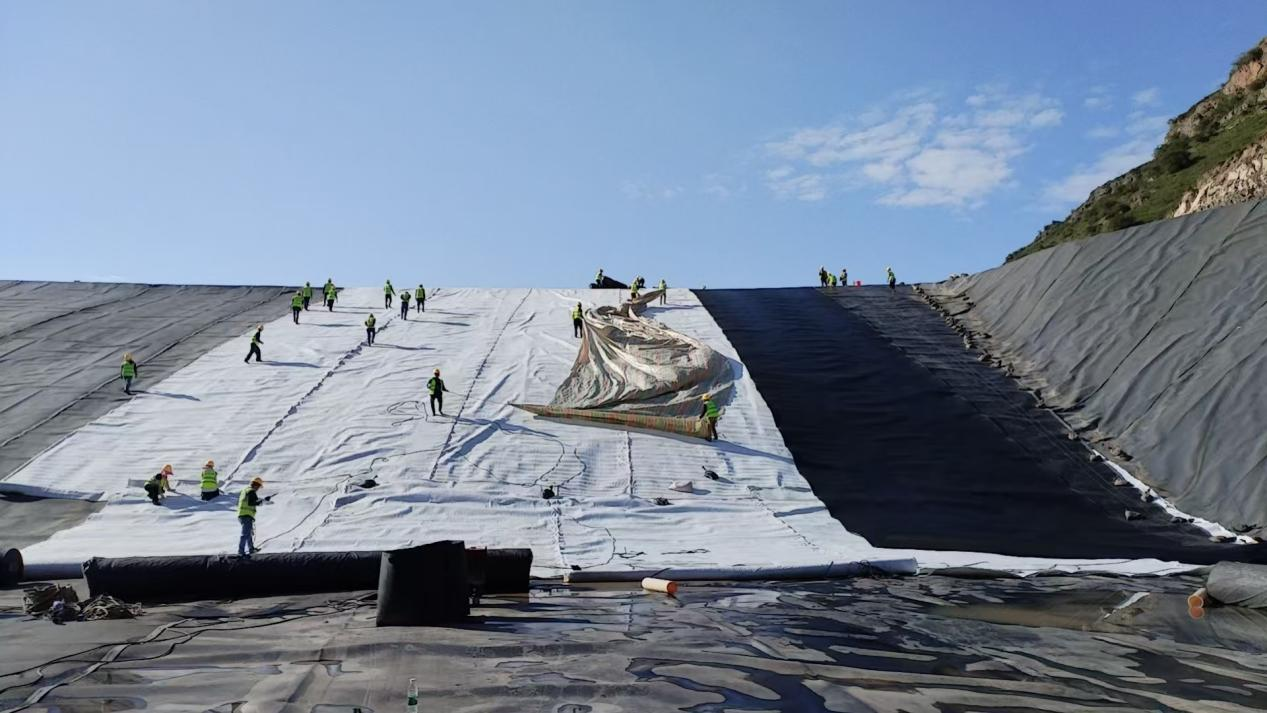

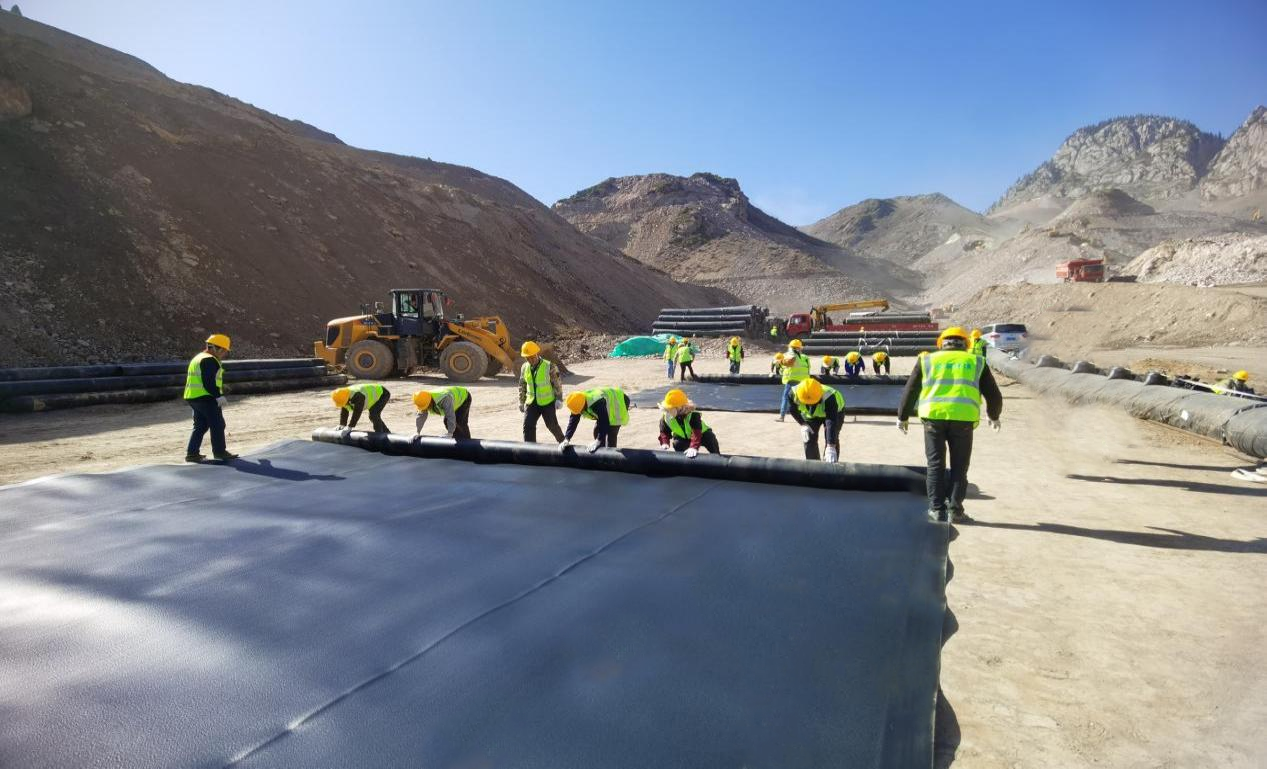

风劲好扬帆,奋斗正当时。走进特克斯千汇矿业博故图金矿新建980万吨/年堆浸场防渗一期工程现场,工人和机械正穿梭在沟壑交错的山谷中紧张作业,忙碌的身影与轰鸣的机器声交织成一幅奋进的画卷,为这片广袤热土筑起坚实的绿色屏障。

由泾渭环境承建的特克斯千汇矿业博故图金矿新建980万吨/年堆浸场防渗一期工程,总面积约80万平方米,主要包含堆浸场、贵液池、防洪池等施工内容。自项目开工以来,泾渭环境千汇项目部始终坚持“规范管理、品质为先”原则,严格遵守管理规范,严控工程质量安全红线,顺利实现项目由施工准备期向全面建设期的有序转换,并形成良好生产态势。
精细管控铸精品。项目开工伊始,项目团队便秉持“精益建造”理念,科学组织、精准施策,确保工程优质履约。一是编制动态“施工战略地图”,与土建施工单位密切配合,通过倒排工期、日盘点并每日纠偏,推动项目快速突破阶段性节点目标;二是科学组织施工生产,根据施工节点增加人员和设备投入,实行多区域多工序流水作业,全面提速工程建设进度;三是加强项目精细化管理,以周为单位开展生产经营复盘会,并将复盘结果责任到人,为打造标杆工程奠定坚实基础。

攻坚克难提新速。该项目属于高陡边坡山谷型金矿堆浸场,建设伊始,多级边坡平台防渗锚固成为施工环节上的一道难题。地下水可能引起边坡侵蚀,导致边坡的稳定性降低,平台宽度窄使得锚固沟作业空间不够。项目团队与设计单位、业主单位、土建单位多方努力,提出了既符合规范又契合现场实际情况的锚固沟开挖和回填锚固方式。合理解决了土建与防渗施工衔接问题,提高了施工效率,降低了施工成本。
在施工过程中,除需克服技术难题外,当地特殊气候也带来了严峻挑战。贵液池作为核心施工环节,其防渗系统采用六层复合结构,施工精度要求极高。然而项目所在地雨季频繁,施工窗口期有限。5月初,在关键的第三层材料HDPE膜铺设阶段,气象台连续发布暴雨预警,面对这一突发情况,项目部迅速启动应急预案,组织两班倒不间断作业,在不降低施工标准的前提下全力抢工期,最终在暴雨来临前完成全部焊接和检测工作。这种“与天气赛跑”的拼搏精神,以及展现出的专业施工组织能力,获得了业主方的高度认可。

砥砺奋进开新局。特克斯千汇矿业博故图金矿新建980万吨/年堆浸场项目是伊犁州重点推进的黄金产业示范项目,同时也是泾渭环境在矿业领域迈出的重要一步。目前,项目建设正按计划稳步推进,泾渭环境项目团队将继续严把质量安全关,确保工程高质量完工。未来,泾渭环境也将以该项目为契机,继续深耕矿山生态修复领域,为“绿水青山就是金山银山”的生态文明建设贡献更大力量。
